مهم‌ترین ریسک‌های پروژه‌های ساختمانی؛ از گودبرداری تا تحویل ساختمان

فهرست مطالب

مهم‌ترین ریسک‌های پروژه‌های ساختمانی؛ از گودبرداری تا تحویل ساختمان

مهم‌ترین ریسک‌های پروژه‌های ساختمانی؛ از گودبرداری تا تحویل ساختمان

چرا بعضی پروژه‌ها با وجود برنامه‌ریزی مناسب دچار تأخیر و افزایش هزینه می‌شوند؟

جلسه صبحگاهی در پروژه ۱۲ طبقه: ریشه‌یابی تأخیرها و هزینه‌های ناگهانی

صبح یک روز کاری، مدیر پروژه یک ساختمان ۱۲ طبقه برای بررسی وضعیت کارگاه وارد پروژه می‌شود. طبق برنامه زمان‌بندی، عملیات اجرایی باید بدون مشکل ادامه پیدا کند: پیمانکاران فعال هستند، مصالح در حال ورود به کارگاه است و کارفرما نیز انتظار دارد ساختمان در موعد مقرر تحویل شود.

اما در جلسه هماهنگی صبحگاهی چند موضوع به ظاهر جزئی مطرح می‌شود:

📈 نوسان قیمت فولاد: تأمین‌کننده اعلام کرده برای محموله بعدی میلگرد باید قیمت جدید و بالاتری محاسبه شود.
📐 تداخل نقشه‌ها: پیمانکار تأسیسات متوجه شده بخشی از مسیرهای لوله‌کشی و کانال‌ها با تیرهای سازه هماهنگ نیست.
🛗 بلاتکلیفی آسانسور: تجهیزات آسانسور هنوز وارد فاز عقد قرارداد و سفارش قطعی نشده‌اند.
⚠️ شکایت همسایه: همسایه ملک مجاور نسبت به لرزش‌های عملیات خاکی و ترک‌های احتمالی دیوارش ابراز نگرانی کرده است.

در ظاهر، هیچ‌کدام از این موارد هنوز بحران ایجاد نکرده‌اند. اما یک مدیر پروژه باتجربه می‌داند که بسیاری از فجایع بزرگ مالی و زمانی در پروژه‌ها، ابتدا در قالب همین نشانه‌های کوچک ظاهر می‌شوند. افزایش هزینه، تأخیر در تحویل، اختلاف با پیمانکار یا توقف کارگاه ناگهانی اتفاق نمی‌افتند؛ بلکه نتیجه مجموعه‌ای از ریسک‌هایی هستند که به‌موقع رصد و مدیریت نشده‌اند.

پرسش راهبردی مدیر پروژه حرفه‌ای:
اولین سؤال یک مدیر پروژه مسلط این نیست که «الان چه مشکلی داریم؟»، بلکه پرسش بنیادین این است: «چه عواملی ممکن است در ماه‌های آینده مسیر موفقیت پروژه را مسدود کنند و چطور از هم‌اکنون برای آن‌ها آماده باشیم؟»

۱. ریسک‌های طراحی؛ مشکلاتی که قبل از شروع اجرا شکل می‌گیرند

بسیاری از ریسک‌های پرهزینه پروژه، مدت‌ها قبل از ورود اولین ماشین‌آلات به کارگاه ایجاد می‌شوند. طراحی ناقص، عجولانه یا فاقد هماهنگی بین‌رشته‌ای، پروژه را در مرحله اجرا با دوباره‌کاری‌های ویرانگر و توقف‌های پی‌درپی مواجه می‌سازد.

هماهنگ نبودن نقشه‌های معماری، سازه و تأسیسات (Clash):

اسکلت بتنی در حال اجرا است. چند هفته بعد، اکیپ تأسیسات مکانیکی متوجه می‌شود کانال اصلی تهویه دقیقاً با تیر اصلی بتنی تلاقی دارد. پروژه بر سر یک دوراهی بسیار پرهزینه قرار می‌گیرد:

  • تغییر غیراصولی مسیر تأسیسات و افت شدید راندمان سیستم.
  • تخریب بتن، سوراخ‌کاری تیر سازه‌ای و به خطر افتادن مقاومت ساختمان.
  • پذیرش توقف کارگاه جهت بازطراحی سقف کاذب و کاهش ارتفاع مفید فضاها.

ریشه‌های رایج و پیامدهای ریسک‌های طراحی:

عوامل ایجاد ریسک طراحی:
  • کامل نبودن نقشه‌های فاز دو اجرایی
  • عدم انطباق و تداخل نقشه‌های چهار رشته
  • تغییرات مکرر سلیقه کارفرما در حین اجرا
  • عدم ارائه جزئیات و بزرگ‌نمایی‌های اجرایی دقیق
اثر مستقیم بر پروژه:
  • افزایش زمان پروژه به دلیل بازطراحی
  • تحمیل هزینه‌های سنگین تخریب و اجرای مجدد
  • ایجاد ادعاها (Claims) و تنش با پیمانکاران
  • افت محسوس کیفیت تمام‌شده نهایی
ریسک های طراحی

۲. ریسک‌های گودبرداری و سازه نگهبان؛ حساس‌ترین گلوگاه پروژه‌های شهری

گودبرداری در محیط‌های شهری، پرریسک‌ترین و بحرانی‌ترین بخش چرخه ساخت است؛ زیرا پروژه مستقیماً با متغیرهای نامعلومی دست‌وپنجه نرم می‌کند که اطلاعات کاملی از آن‌ها در دسترس نیست: لایه‌بندی خاک، چاه‌های جذبی قدیمی، قنات‌های مدفون، سطح آب زیرزمینی و کیفیت سازه‌ای املاک مجاور.

ساختمان قدیمی و فرسوده در مجاورت گود عمیق:

پروژه قصد دارد گودی به عمق ۸ متر حفر کند. در مجاورت زمین، ساختمانی قدیمی با سیستم بنایی و بدون شناژ وجود دارد. تا قبل از خاکبرداری هیچ ترکی وجود ندارد، اما پتانسیل ریزش و حادثه جانی فوق‌العاده بالاست.

مدیر پروژه باید پیش از خاکبرداری به این سؤالات پاسخ دهد: آیا از طریق شورای حل اختلاف تأمین دلیل انجام شده؟ آیا سازه نگهبان متناسب با سربار همسایه بازطراحی شده؟ سنسورها یا پین‌های پایش جابه‌جایی چگونه نصب می‌شوند؟

پیامدهای رهاسازی ریسک گودبرداری:
کوچک‌ترین نشست در مجاورت گود، به شکایت همسایه، پلمپ کارگاه توسط شهرداری، توقف چندین ماهه عملیات، ورود پرونده به مراجع قضایی و تحمیل خسارت‌های جبران‌ناپذیر مالی و جانی منتهی می‌شود.
ریسک های گودبرداری و سازه نگهبان

۳. ریسک‌های اجرایی؛ فاصله بین برنامه روی کاغذ و واقعیت کارگاه

حتی کامل‌ترین نقشه‌های مهندسی در مرحله اجرا ممکن است دچار انحراف شوند؛ زیرا اجرای فیزیکی به عملکرد نیروی انسانی، مهارت استادکاران و مدیریت روزانه کارگاه گره خورده است.

اثر دومینویی تأخیر پیمانکار نما:

اجرای نمای ساختمان به پیمانکاری واگذار شده و مهلت قرارداد ۳ ماه است. پیمانکار به دلیل کار همزمان در پروژه‌های دیگر، اکیپ کافی مستقر نمی‌کند. در نگاه اول، شاید فقط افت سرعت نماکاری به نظر برسد؛ اما این تأخیر زنجیره‌ای از بحران‌ها می‌سازد:

تأخیر در اجرای نما ⬅️ عدم امکان باز کردن داربست ⬅️ توقف نازک‌کاری و نصب پنجره‌ها ⬅️ تأخیر در تحویل کل پروژه ⬅️ تحمیل جرایم دیرکرد قراردادی.

نشانه‌های اولیه هشدار ریسک اجرایی:
کاهش ناگهانی نفرات فعال در کارگاه، بی‌نظمی در دپوی مصالح، عدم تمیزی محیط کارگاه، کیفیت نازل اولین المان‌های اجراشده و عقب‌افتادن‌های هفتگی، اولین زنگ‌های خطری هستند که یک مدیر پروژه تیزبین باید فوراً آن‌ها را مهار کند.
ریسک های اجرایی

۴. ریسک‌های مالی؛ وقتی جریان پول نبض پروژه را تعیین می‌کند

اغلب مهندسان هنگام بحث از ریسک مالی صرفاً به گرانی مصالح فکر می‌کنند، درحالی‌که مدیریت جریان وجوه نقدینگی (Cash Flow) چالشی به مراتب بزرگ‌تر است:

۱. نوسان و تورم قیمت مصالح:

پروژه‌ای که آهن، میلگرد یا بتن خود را به مرور خریداری می‌کند، در معرض نوسانات شدید بازار است. این امر برآورد اولیه هزینه را بی‌اعتبار کرده و حاشیه سود سازنده را می‌بلعد.

۲. عدم توازن زمان‌بندی نقدینگی:

گاهی کارفرما پول کافی دارد، اما بودجه در موعد نیاز کارگاه تزریق نمی‌شود. در نتیجه خریدها متوقف، پرداخت دستمزدها معوق و انگیزه اکیپ‌ها افت پیدا می‌کند.

ریسک های مالی

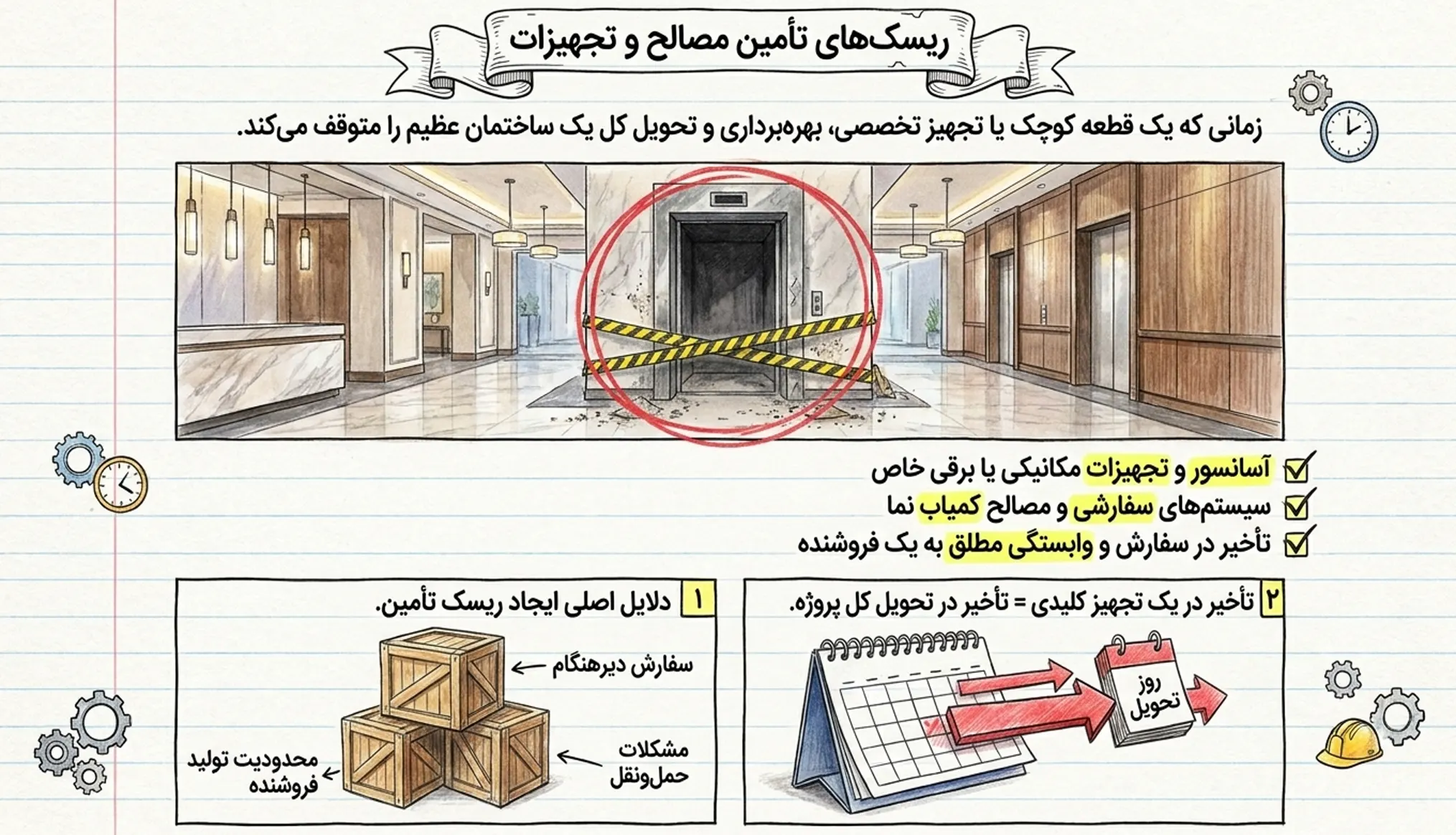

۵. ریسک‌های تأمین مصالح و تجهیزات؛ گلوگاه‌های حیاتی تحویل

پروژه‌های ساختمانی به صدها قلم تجهیزات و متریال وابسته‌اند. گاهی یک قطعه کوچک یا یک تجهیز کلیدی که هنوز سفارش داده نشده، تحویل کل پروژه را ماه‌ها متوقف می‌کند.

آسانسور؛ تجهیز به‌ظاهر کوچک با اثر انقباضی بزرگ:

ساختمان از نظر سفت‌کاری و نازک‌کاری به مرحله بهره‌برداری رسیده، اما موتور، تابلو فرمان و کابین آسانسور هنوز نرسیده‌اند. نتیجه: دریافت تاییدیه استاندارد، اخذ پایان‌کار شهرداری، تفکیک سندها و تحویل واحدها به خریداران ماه‌ها قفل می‌شود.

تجهیزاتی با بالاترین سطح ریسک تأمین:

  • سیستم‌های آسانسور، پله‌برقی و تجهیزات موتورخانه مرکزی.
  • تجهیزات اعلام و اطفای حریق تاییدشده سازمان آتش‌نشانی.
  • تابلوهای اصلی برق، دیزل‌ژنراتورها و ترانسفورماتورها.
  • سنگ‌ها، شیشه‌ها و سرامیک‌های سفارشی و کمیاب نما.
ریسک های تامین مصالح و تجهیزات

۶. ریسک‌های قراردادی؛ زمانی که ابهام بستر اختلاف می‌شود

قرارداد ابزار کنترل ریسک است؛ اما اگر متون قراردادی دارای ابهام، خلاء یا تفسیرهای چندپهلوی فنی باشند، خود به اصلی‌ترین کانون زایش ریسک تبدیل می‌شوند.

مسئولیت تأمین یک تجهیز تخصصی:

در قرارداد تأسیسات مشخص نشده خرید بوسترپمپ‌ها با کارفرماست یا پیمانکار. در زمان اجرا، هر دو طرف مسئولیت را متوجه دیگری می‌دانند. نتیجه: هفته‌ها توقف کارگاه، ارجاع پرونده به داوری و شکل‌گیری خصومت میان ارکان پروژه.

عوامل بروز ریسک‌های حقوقی و قراردادی:
روشن نبودن دقیق شرح خدمات (Scope)، عدم تعیین فرمول تعدیل در نوسان قیمت‌ها، مشخص نبودن فرآیند تایید صورت‌وضعیت‌ها و ابهام در سازوکار حل اختلاف.
ریسک های قراردادی

۷. ریسک‌های ایمنی و عوامل بیرونی غیرقابل کنترل

در پروژه‌های عمرانی، ایمنی یک متغیر قابل معامله نیست. حتی یک احتمال بسیار کم برای وقوع حادثه‌ای شدید (نظیر سقوط از ارتفاع یا ریزش ترانشه)، باید بالاترین اولویت مدیریت را دریافت کند؛ چراکه حوادث کارگاهی علاوه بر مسئولیت‌های کیفری سنگین برای مهندسان ناظر و مدیران، روند عملیات را ماه‌ها متوقف می‌سازند.

ریسک‌های بیرونی پروژه:

عواملی که خارج از محیط کارگاه اتفاق می‌افتند اما بر اهداف پروژه اثر مستقیم دارند:

  • تغییر قوانین و الزامات شهری: ابلاغ طرح‌های تفصیلی جدید، سخت‌گیری‌های آتش‌نشانی یا تغییر در مقررات صدور پروانه.
  • شرایط جوی نامساعد: بارندگی‌های سنگین، یخبندان‌های طولانی یا بادهای شدید که جرثقیل‌های تاورکرین را متوقف می‌کنند.
  • مناقشات با محیط پیرامون: اعتراضات همسایگان به سروصدای شبانه، مسدود شدن معابر یا خسارات وارده به تأسیسات شهری.
ریسک های ایمنی و عوامل بیرونی

آیا همه ریسک‌ها اهمیت یکسانی دارند؟

خیر! شناخت ریسک به معنای ساختن لیستی طولانی و بی‌خاصیت از تمام مشکلات دنیا نیست. یک مدیر پروژه خبره با ماتریس ریسک (احتمال × شدت اثر)، ریسک‌ها را اولویت‌بندی می‌کند. تأخیر نیم‌روزه در خرید چند قوطی رنگ هرگز با ریسک ریزش دیواره گود هم‌تراز نیست.

اولویت بندی قدم بعدی مدیریت ریسک

جمع‌بندی: نقشه راه مدیر پروژه برای تبدیل غافلگیری به پیش‌بینی

پروژه‌های ساختمانی موفق، پروژه‌هایی نیستند که در آن‌ها هیچ مشکلی پیش نمی‌آید؛ بلکه پروژه‌هایی هستند که تیم رهبری آن‌ها از پیش برای اکثر عدم‌قطعیت‌ها سناریو چیده‌اند. ۹ منبع اصلی ریسک شامل: طراحی، گودبرداری، اجرا، پیمانکاران، تأمین مصالح، قراردادها، امور مالی، ایمنی و عوامل بیرونی است.

مدیریت ریسک در صنعت ساختمان، پایان غافلگیری‌ها و آغاز فرماندهی مقتدرانه بر کارگاه است.

تسلط بر مهارت‌های کاربردی مدیریت کارگاه و هدایت پروژه‌های عمرانی

برای فراگیری اصول حرفه‌ای نظارت، اجرای ساختمان، مدیریت ادعا، مباحث حقوقی و پیشگیری از ضررهای سنگین در ساخت‌وساز، با آموزش‌های تخصصی فراسازه آکادمی همراه شوید.
