ماده ۲۹ شرایط عمومی پیمان، یکی از پرکاربردترین و حساس‌ترین مواد در مدیریت ادعا (Claim) و قراردادهای عمرانی است. در این مقاله به بررسی دقیق سقف‌های مجاز تغییرات و نحوه ابلاغ کارهای جدید می‌پردازیم.

تجسم سقف‌های قانونی تغییرات (درصدی از مبلغ اولیه)

تغییرات مقادیر و قیمت‌های جدید، ابزاری برای انعطاف پیمان هستند اما همگی محدود به سقف‌های ریالی مشخصی می‌باشند. نمودار زیر این محدودیت‌ها را نمایش می‌دهد:

نکته مهم: اگر پیمان مشمول تعدیل باشد، برای کنترل سقف ۲۵٪، قیمت‌های جدید ابتدا باید به مبنای نرخ پیمان تبدیل (Back-Calculate) شوند.

شرح تفصیلی ماده ۲۹ شرایط عمومی پیمان

۱. اصول کلی تغییر مقادیر کار

در حین اجرای کار ممکن است مقادیر درج شده در فهرست بها و مقادیر منضم به پیمان تغییر کند. این تغییرات باید در چارچوب موضوع پیمان باشد.

شرط طلایی (STOP): تغییرات به هیچ وجه نباید ماهیت پیمان را عوض کند.

روند ابلاغ تغییرات:

  • محاسبه: توسط مهندس مشاور انجام می‌شود.
  • تصویب: باید به تایید و تصویب کارفرما برسد.
  • اجرا: پیمانکار با دریافت ابلاغ موظف به انجام کار است.
  • نرخ: انجام کار باید با نرخ پیمان (قرارداد) باشد.

۲. سقف افزایش مبلغ پیمان (بند الف)

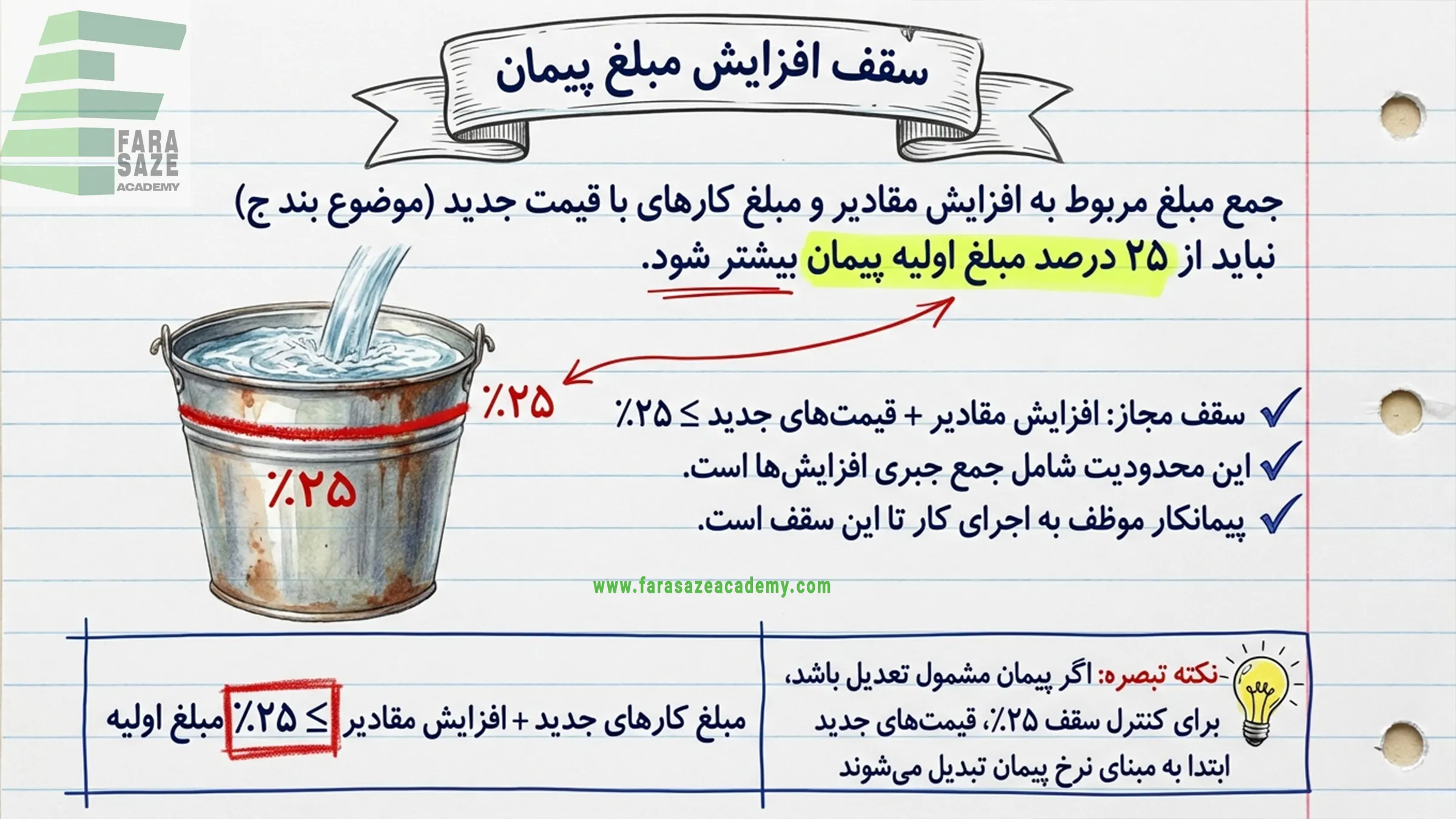

سقف افزایش مبلغ پیمان

جمع مبلغ مربوط به افزایش مقادیر و مبلغ کارهای با قیمت جدید، دارای یک سقف محدودکننده است.

جمع مبلغ افزایش مقادیر + قیمت‌های جدید نباید از ۲۵ درصد مبلغ اولیه پیمان بیشتر شود.
  • این محدودیت شامل جمع جبری افزایش‌ها است.
  • پیمانکار موظف به اجرای کار تا این سقف ۲۵ درصد است و نمی‌تواند امتناع کند.

۳. کاهش مقادیر و حذف کار (بند ب)

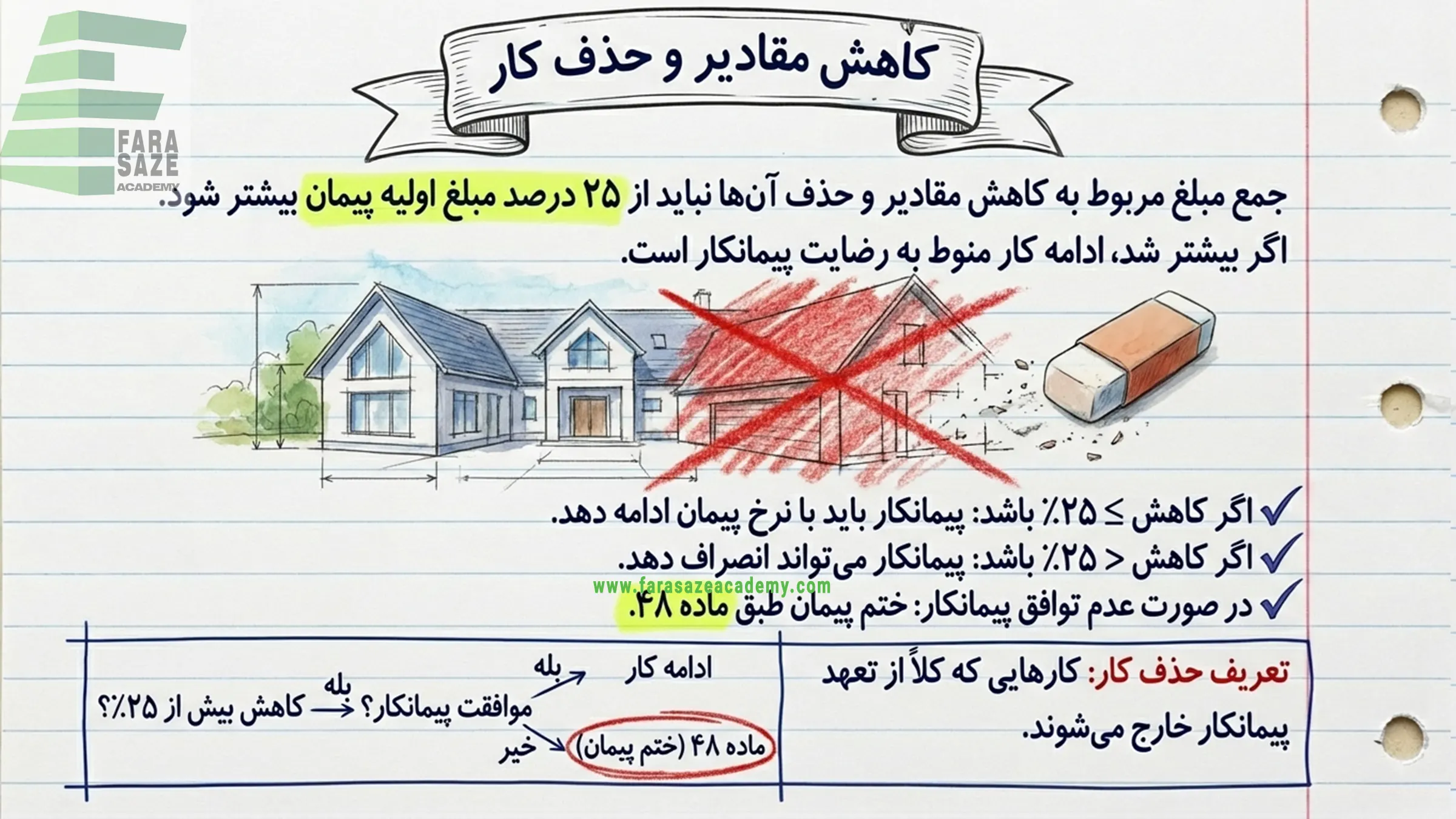

کاهش مقادیر و حذف کار

همانند افزایش کار، کاهش مقادیر نیز سقف مشخصی دارد. جمع مبلغ مربوط به کاهش مقادیر و حذف آن‌ها نباید از ۲۵ درصد مبلغ اولیه پیمان بیشتر شود.

میزان کاهش مقادیروضعیت پیمانکارنتیجه / اقدام
کمتر از ۲۵٪ (≤۲۵٪)موظف به ادامه کارادامه کار با همان نرخ پیمان
بیشتر از ۲۵٪ (>۲۵٪)دارای حق انتخابانصراف و ختم پیمان طبق ماده ۴۸ (در صورت عدم توافق)
بیشتر از ۲۵٪ (>۲۵٪)موافق با ادامه کارادامه کار با توافق طرفین

تعریف حذف کار: کارهایی که کلاً از تعهد پیمانکار خارج می‌شوند (مبلغ اولیه پیمان پس از کسر کارهای حذف شده موضوع ماده ۲۸ محاسبه می‌شود).

۴. حدود اختیارات در ابلاغ تغییرات

تمامی تغییرات نیازمند تصویب مستقیم کارفرما نیستند و مهندس مشاور نیز تا سقف مشخصی دارای اختیار ابلاغ است.

  • تا سقف ۱۰ درصد (۰ تا ۱۰٪): تغییرات ریز مقادیر تا ۱۰٪ مبلغ اولیه پیمان، با دستور مهندس مشاور قابل عمل است.
  • بیشتر از ۱۰ تا ۲۵ درصد: تغییرات عمده اضافه بر ۱۰٪، حتماً نیازمند تصویب کارفرما است.
مبنای محاسبه تمامی این درصدها، مبلغ اولیه پیمان است.

۵. قیمت‌های جدید (بند ج)

اگر کارهایی ابلاغ شود که قیمت و مقدار آن در فهرست بها پیش‌بینی نشده باشد، باید برای آن “قیمت جدید” (آیتم ستاره‌دار) تعیین گردد.

مراحل تعیین قیمت جدید:

  • پیمانکار باید بی‌درنگ (Immediately) قیمت پیشنهادی خود را با تجزیه بها (Price Breakdown) تسلیم کند.
  • قیمت با توافق پیمانکار و مهندس مشاور تعیین می‌شود.
  • قیمت نهایی باید به تصویب کارفرما برسد تا قابل پرداخت باشد.

۶. نحوه محاسبه و سقف قیمت‌های جدید (بند د)

نحوه محاسبه و سقف قیمت‌های جدید

محاسبه قیمت جدید باید بر حسب هزینه اجرای کار در محل اجرا محاسبه گردد.

فرمول قیمت جدید = (هزینه واقعی مصالح + دستمزد + ماشین‌آلات در کارگاه) × ضریب بالاسری
  • تنها ضریب بالاسری (Overhead) پیمان به قیمت‌های جدید اعمال می‌شود (ضرایب دیگر اعمال نمی‌گردد).
  • تبصره: اگر پیمان دارای فهرست بهای پایه باشد، اولویت استخراج قیمت‌ها با فهرست بهای پایه است.
سقف مستقل قیمت‌های جدید: جمع ریالی قیمت‌های جدید، علاوه بر اینکه باید درون سقف کلی ۲۵٪ جا بگیرد، به تنهایی نیز نباید از ۱۰ درصد مبلغ اولیه پیمان بیشتر شود.

۷. تفاوت کاهش طبیعی مقادیر با کاهش دستوری

کاهش مقادیر در کارگاه به دو صورت رخ می‌دهد. درک تفاوت این دو برای احقاق حق پیمانکار بسیار مهم است:

نوع کاهششرح و منشاءپیامد حقوقی در صورت عبور از ۲۵٪
کاهش دستوریکاهش یا حذف کار توسط دستور و ابلاغ کارفرماپیمانکار حق فسخ (ختم ماده ۴۸) دارد
کاهش طبیعی (اجرا)پس از تکمیل کار مشخص شود حجم واقعی کمتر از برآورد بوده (مثل رسیدن زودتر به کف سنگی در گودبرداری)عدم حق فسخ؛ نرخ پیمان معتبر است و ملاک، صورت‌وضعیت قطعی خواهد بود
