ساختار شکست کار (WBS) چیست؟

فهرست مطالب

ساختار شکست کار (WBS) چیست؟ راهنمای تهیه و کاربرد آن در پروژه‌های ساختمانی | فراسازه آکادمی
مدیریت محدوده و برنامه ریزی پروژه

ساختار شکست کار (WBS) چیست؟

راهنمای تهیه و کاربرد آن در پروژه‌های ساختمانی

از تعریف محدوده تا مدیریت پیچیدگی‌های کارگاه

بعد از آنکه محدودهٔ پروژه مشخص شد و دانستیم چه تعهداتی بر عهدهٔ تیم پروژه است، نوبت به برنامه‌ریزی برای مدیریت آن می‌رسد. در پروژه‌های بزرگ، فهرست‌کردن همهٔ کارها در قالب یک مجموعهٔ یکپارچه، برآورد هزینه و زمان، تخصیص منابع و سنجش پیشرفت را دشوار می‌کند. یکی از ابزارهایی که به مدیریت این پیچیدگی کمک می‌کند، ساختار شکست کار یا WBS است.

تمثیل شکست سنگ یکپارچه: برای درک این مفهوم، یک سنگ بزرگ و یکپارچه را تصور کنید که باید بافت و لایه‌های درونی آن را بررسی کنید. بررسی تمام سنگ به‌صورت یک تودهٔ واحد کار ساده‌ای نیست؛ اما اگر آن را به قطعات کوچک‌تر تقسیم کنید، مشاهده و تحلیل هر بخش آسان‌تر می‌شود. WBS نیز پروژه را به اجزایی تقسیم می‌کند که بتوان آن‌ها را بهتر شناخت، برنامه‌ریزی کرد و زیر نظر گرفت.

ساختار شکست کار یا WBS چیست؟

ساختار شکست کار، روشی برای تقسیم محدودهٔ پروژه به اجزای کوچک‌تر و قابل‌مدیریت است. این ساختار نشان می‌دهد پروژه از چه بخش‌هایی تشکیل شده و چگونه اجزای کوچک‌تر در کنار هم، خروجی‌های بزرگ‌تر را می‌سازند.

WBS در پروژه‌های ساختمانی کمک می‌کند بخش‌هایی مانند سازه، معماری، تأسیسات، محوطه و اجزای دیگر را جداگانه بررسی کنیم. در نتیجه، برآورد هزینه و زمان، شناسایی منابع موردنیاز و کنترل پیشرفت پروژه آسان‌تر می‌شود. به بیان ساده، هرچه اجزای پروژه روشن‌تر و قابل‌اندازه‌گیری‌تر باشند، احتمال نادیده‌ماندن بخشی از محدوده یا دشوارشدن کنترل آن کمتر می‌شود.

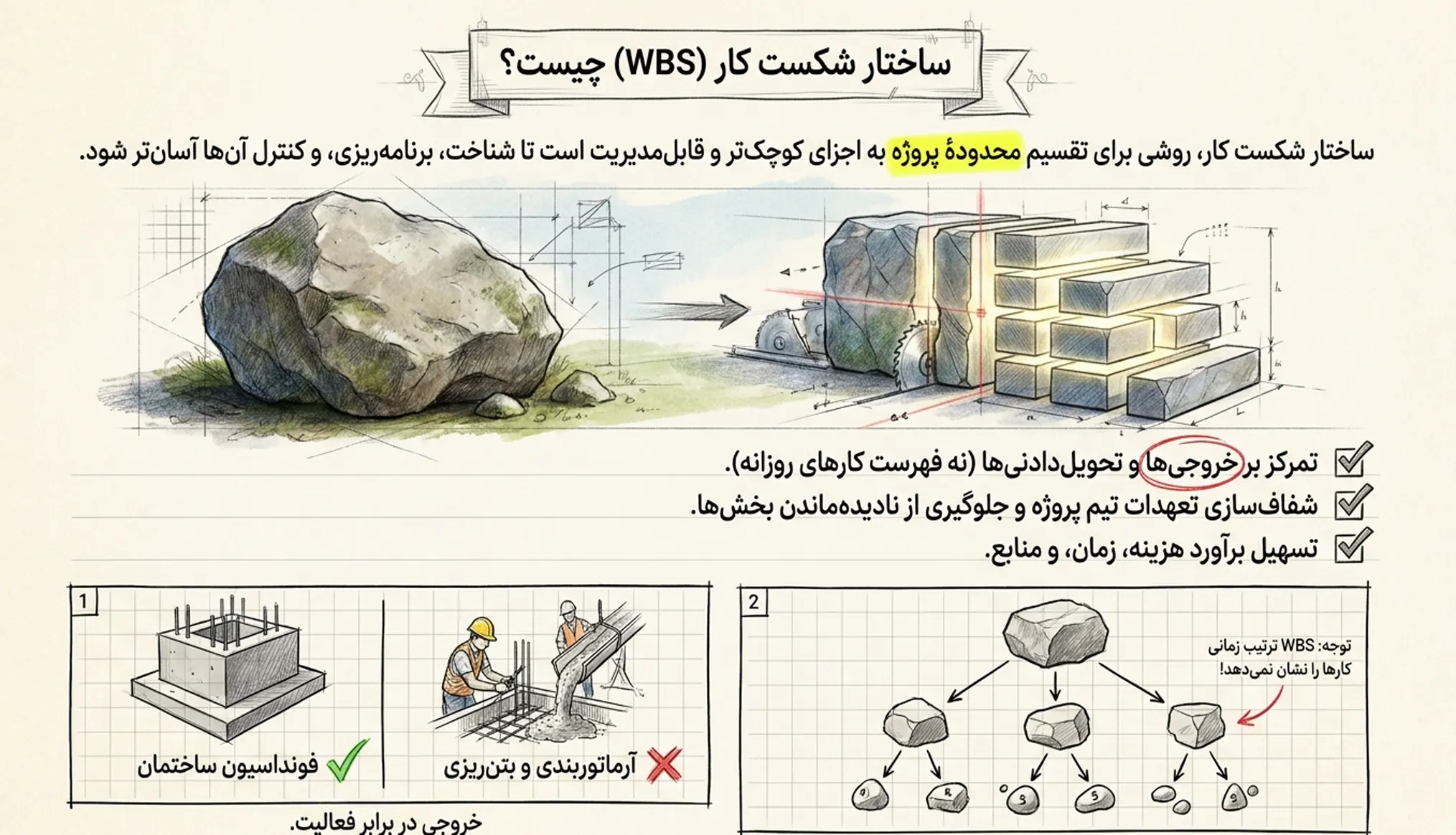

ساختار شکست کار WBS چیست

WBS بر خروجی‌ها تمرکز دارد، نه فهرست فعالیت‌ها

یکی از نکات مهم در تهیهٔ WBS این است که آن را با فهرست کارهای روزانه یا برنامهٔ زمان‌بندی اشتباه نگیریم. WBS معمولاً بر خروجی‌ها و تحویل‌دادنی‌های پروژه تمرکز دارد؛ یعنی پاسخ می‌دهد: «چه چیزی باید ایجاد یا تحویل داده شود؟»

خروجی WBS (تحویل‌دادنی)

تمرکز بر محصول نهایی و قطعات فیزیکی است؛ مانند «فونداسیون ساختمان» یا «دیوار پیرامونی طبقه اول».

فعالیت زمان‌بندی (اقدام اجرایی)

کارهایی که برای ساخت آن خروجی انجام می‌شوند؛ مانند آماده‌سازی بستر، آرماتوربندی، قالب‌بندی و بتن‌ریزی.

توجه مهم: WBS به‌تنهایی ترتیب زمانی کارها را مشخص نمی‌کند. این ساختار نشان می‌دهد چه اجزا و خروجی‌هایی در محدودهٔ پروژه قرار دارند. اینکه هر فعالیت چه زمانی انجام شود و چه کاری باید پیش از کار دیگری به پایان برسد، در برنامهٔ زمان‌بندی و با تعیین روابط پیش‌نیازی و پس‌نیازی مشخص می‌شود.

پروژه را با چه منطقی به اجزای کوچک‌تر تقسیم کنیم؟

روش تقسیم پروژه به ماهیت آن و شیوهٔ مدیریت آن بستگی دارد. یک روش یکسان برای همهٔ پروژه‌ها مناسب نیست. برای مثال، در یک پروژهٔ ساختمانی ممکن است تقسیم‌بندی بر اساس فازها یا اجزای فیزیکی کاربردی باشد، درحالی‌که پروژهٔ تولید یک محصول به تقسیم‌بندی بر اساس مراحل تکامل محصول نیاز داشته باشد.

۱. تقسیم‌بندی بر اساس فازهای پروژه

در این روش، پروژه بر پایهٔ مرحله‌های اصلی آن تقسیم می‌شود؛ برای نمونه: طراحی، تجهیز کارگاه، اجرای سازه، سفت‌کاری و نازک‌کاری. این فازها زمانی برای WBS مناسب‌اند که به بخش‌هایی روشن از محدوده یا خروجی‌های پروژه اشاره کنند، نه صرفاً به برچسب‌هایی زمانی.

۲. تقسیم‌بندی بر اساس اجزای فیزیکی

در پروژه‌های ساختمانی بزرگ، ممکن است بخش‌های فیزیکی پروژه مبنای تقسیم‌بندی باشند؛ مانند بلوک‌های مختلف، پارکینگ، محوطه یا لابی. این روش به‌ویژه در پروژه‌هایی مفید است که چند ساختمان یا چند بخش مستقل دارند.

۳. تقسیم‌بندی بر اساس مراحل ساخت یا تکامل محصول

در پروژه‌های تولیدی و توسعهٔ محصول، ساختار پروژه می‌تواند بر اساس مراحلی مانند طراحی، ساخت نمونهٔ اولیه، آزمایش و تولید شکل بگیرد. در هر روش، اصل این است که منطق تقسیم‌بندی با نوع پروژه سازگار باشد و اجزای حاصل را بتوان به‌روشنی مدیریت و کنترل کرد.

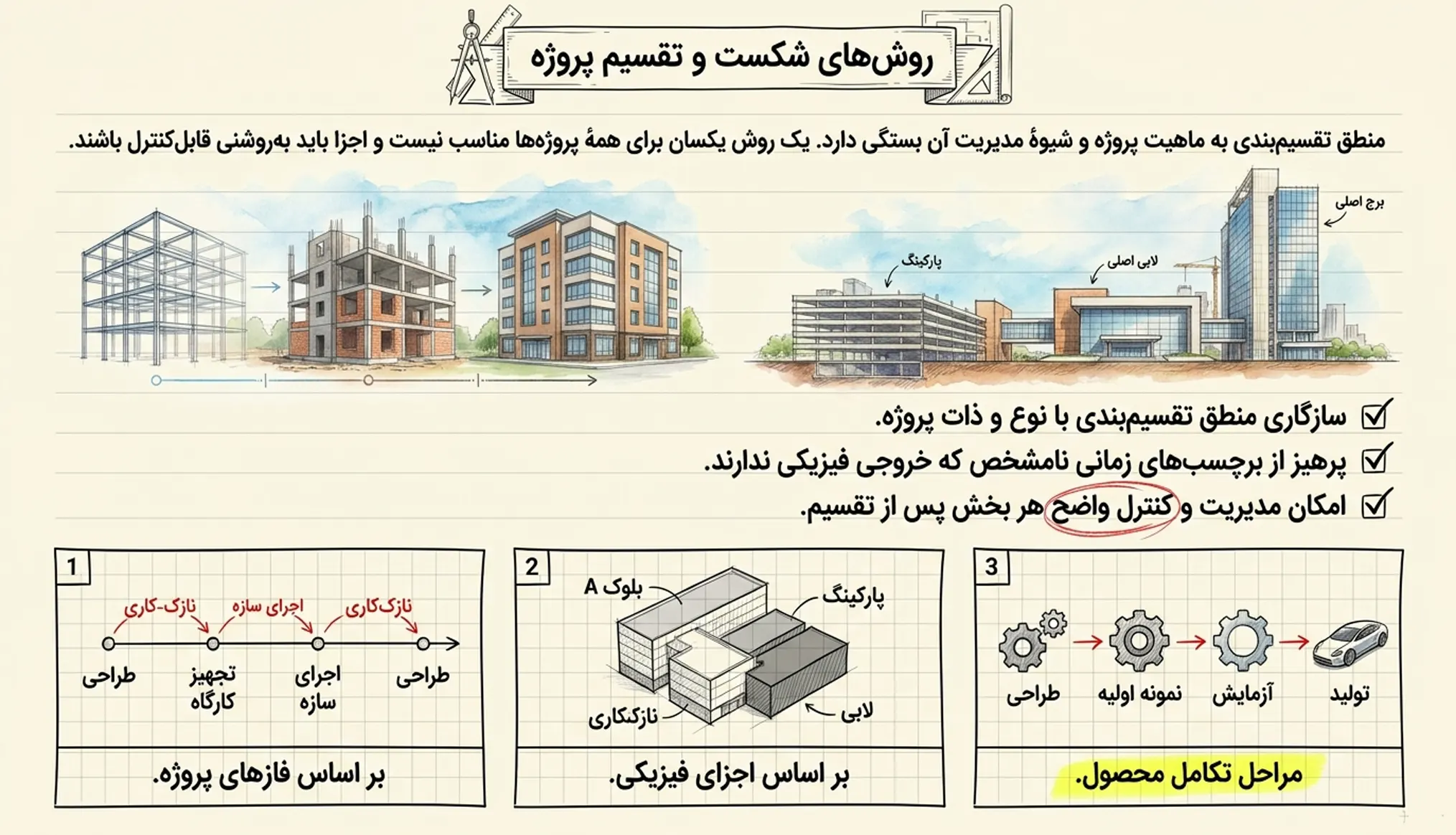

روش شکست و تقسیم پروژه

سطح مناسب تجزیهٔ پروژه کجاست؟

تقسیم پروژه به اجزای کوچک‌تر تا جایی مفید است که به برآورد و کنترل بهتر کمک کند. اگر پروژه بیش از اندازه خرد شود، WBS ممکن است به فهرستی طولانی از جزئیات روزمره تبدیل شود و زمان زیادی برای پیگیری هر جزء لازم داشته باشد. در این حالت، هزینهٔ کنترل جزئیات می‌تواند از فایدهٔ مدیریتی آن بیشتر شود.

مثال گچ‌کاری: فرض کنید هدف، برآورد هزینه و زمان گچ‌کاری یک طبقه باشد. عنوان کلی «گچ‌کاری طبقهٔ سوم» ممکن است برای برآورد کافی نباشد. می‌توان آن را بر اساس واحدها یا فضاهای مختلف، مانند اتاق‌خواب، پذیرایی و راهرو، تفکیک کرد. اگر اندازهٔ هر فضا مشخص باشد، برآورد نیروی انسانی، مصالح، زمان و هزینه دقیق‌تر خواهد شد.

اما لازم نیست عملیات بسیار ریز، مثل هر بار حمل مصالح یا چند دقیقه مخلوط‌کردن گچ، به اجزای مستقل WBS تبدیل شوند. هدف، رسیدن به کوچک‌ترین جزء ممکن نیست؛ هدف، رسیدن به کوچک‌ترین جزء قابل‌مدیریت و قابل‌کنترل است.

بستهٔ کاری چیست؟

بستهٔ کاری (Work Package) پایین‌ترین سطح WBS است که برای برنامه‌ریزی و مدیریت پروژه تعریف می‌شود. بستهٔ کاری باید آن‌قدر روشن باشد که بتوان برای آن زمان، هزینه و منابع را برآورد کرد، مسئول اجرا را مشخص کرد و میزان پیشرفتش را سنجید.

برای مثال، «گچ‌کاری اتاق‌خواب» می‌تواند بستهٔ کاری مناسبی باشد، اگر بتوان برای آن مقدار کار، نیروی انسانی و مصالح موردنیاز را مشخص کرد و نتیجهٔ آن را بررسی کرد. با کنار هم قراردادن بسته‌های کاری مرتبط، می‌توان تصویر روشن‌تری از بخش‌های بزرگ‌تر، مانند گچ‌کاری یک واحد یا یک طبقه، به دست آورد.

گاهی برای اندازهٔ بسته‌های کاری یک بازهٔ زمانی تقریبی پیشنهاد می‌شود؛ اما چنین عددهایی باید فقط به‌عنوان راهنمای اولیه در نظر گرفته شوند. اندازهٔ مناسب هر بسته به ماهیت پروژه، روش مدیریت و میزان کنترلی که نیاز است بستگی دارد.

چک‌لیست کنترل ساختار شکست کار

پس از تهیهٔ WBS، می‌توان با چند پرسش کلیدی، کیفیت و کامل‌بودن آن را بررسی و ارزیابی کرد:

ردیفمعیار کنترل کیفیت WBSهدف و کاربرد
۱اشاره به خروجی‌ها و محدودهاطمینان از تمرکز بر تحویل‌دادنی‌ها به جای فعالیت‌های ریز
۲قابلیت سنجش پیشرفتامکان اندازه‌گیری دقیق وضعیت انجام کار در هر جز
۳قاعده ۱۰۰ درصد (پوشش کامل)پوشش کل محدوده بدون کسری کار یا کار اضافی
۴ارتباط منطقی نام‌گذاریتطابق کامل عنوان هر بخش با زیرمجموعه‌های آن
۵تناسب سطح جزئیاتهماهنگی عمق شکست با پیچیدگی، ریسک و هزینه کار
۶پرهیز از جزئیات غیرضروریجلوگیری از تبدیل WBS به چک‌لیست کارهای روزمره
۷دیده‌شدن اجزای نظارتی و تحویللحاظ کنترل کیفیت، آزمایش‌ها، راه‌اندازی و تحویل

شاخه‌های WBS لازم نیست از نظر تعداد سطح کاملاً متقارن باشند. بخشی از پروژه ممکن است با دو سطح جزئیات به‌خوبی مدیریت شود، درحالی‌که بخشی دیگر به تجزیهٔ بیشتری نیاز داشته باشد. معیار اصلی، مرتب‌بودن ظاهری نمودار نیست؛ بلکه روشن و قابل‌کنترل‌بودن محدوده است.

در پروژه‌های بزرگ، کدگذاری هر جزء نیز می‌تواند به شناسایی و پیگیری آن در اسناد مختلف کمک کند. برای مثال، یک کد مشخص را می‌توان در برنامهٔ زمان‌بندی، گزارش پیشرفت، برآورد هزینه و فرهنگ WBS به کار برد. اگر مخاطبان ساختار با اصطلاحات تخصصی آشنا نیستند، افزودن توضیح کوتاه یا واژه‌نامه هم می‌تواند از سوءتفاهم جلوگیری کند.

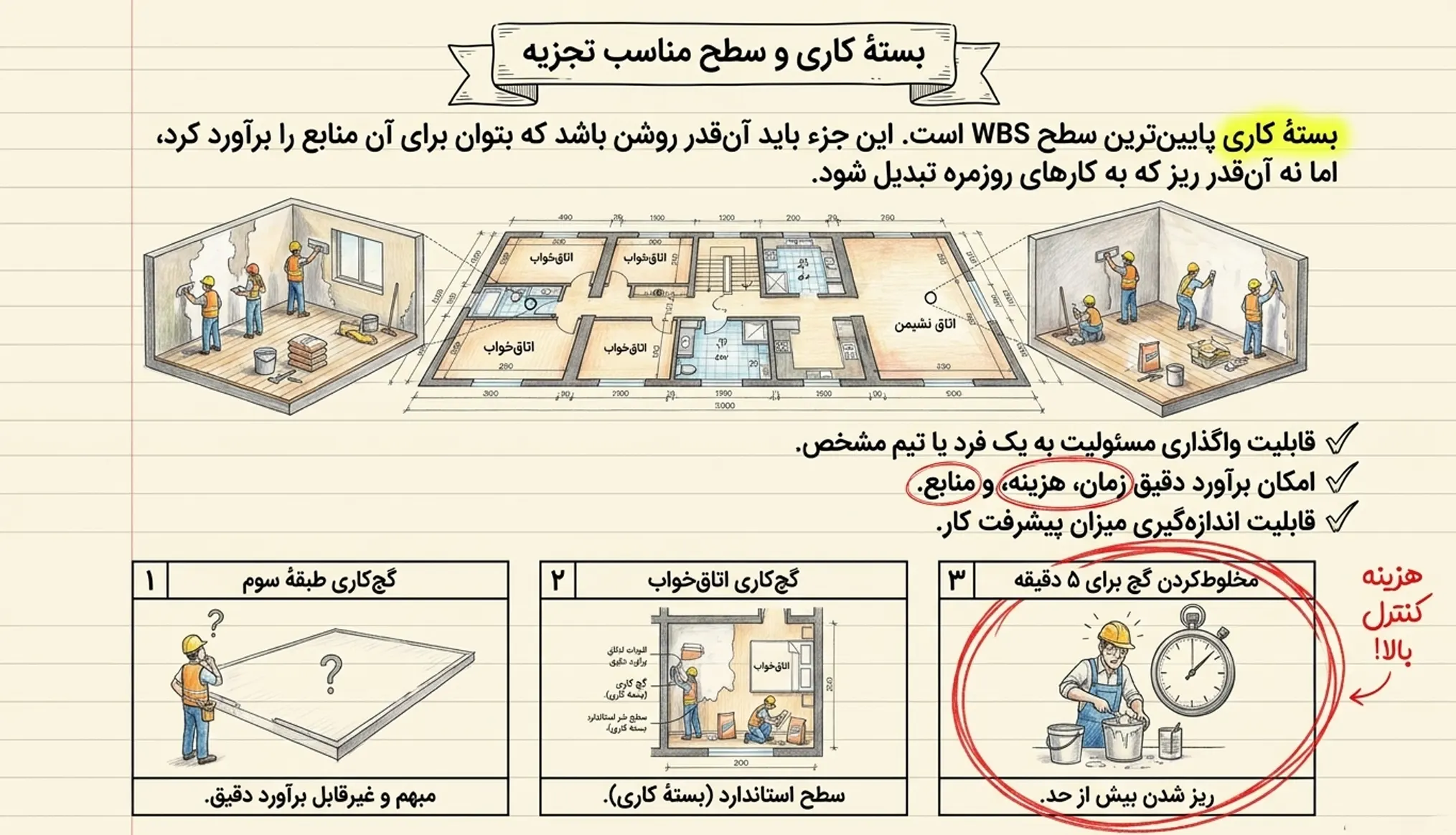

بسته کاری و سطح مناسب تجزیه WBS

فرهنگ WBS چیست و چه اطلاعاتی دارد؟

نمودار WBS اجزای پروژه را نشان می‌دهد، اما ممکن است جزئیات لازم برای مدیریت هر بستهٔ کاری را در خود نداشته باشد. فرهنگ WBS (WBS Dictionary) سندی پشتیبان است که اطلاعات تکمیلی هر جزء، به‌ویژه بسته‌های کاری، در آن ثبت می‌شود.

اطلاعات مندرج در فرهنگ WBS:

  • نام پروژه، عنوان بستهٔ کاری و کد شناسایی آن
  • شرح دقیق کار و محدودهٔ اجرایی
  • فرضیات و محدودیت‌های کارگاهی و محیطی
  • تاریخ‌های مهم، زمان شروع و پایان یا نقاط عطف (Milestones)
  • نیروی انسانی، مصالح و تجهیزات موردنیاز
  • برآورد هزینه و بودجه تخصیص‌یافته
  • الزامات فنی و استاندارد‌های کیفی
  • معیارهای پذیرش و تایید کار
  • اطلاعات مرتبط با قرارداد و مسئول اجرای کار

این اطلاعات می‌توانند مبنایی برای تهیهٔ برنامهٔ زمان‌بندی، برآورد منابع و هزینه، برنامه‌ریزی کیفیت، شناسایی ریسک‌ها و بررسی یا تأیید خروجی‌های پروژه باشند.

نمونهٔ اجرایی: بستهٔ کاری تیغه‌چینی

فرض کنید در پروژه‌ای ساختمانی، یک بستهٔ کاری با عنوان «اجرای تیغه‌چینی پیرامونی طبقهٔ اول» تعریف شده است. در فرهنگ WBS می‌توان ابتدا کد شناسایی و شرح کار را ثبت کرد و سپس حدود کار را روشن ساخت؛ برای نمونه، نوع و ضخامت دیوارها و اجزایی مانند وال‌پست، نعل‌درگاه و اتصالات موردنیاز.

فرضیات و محدودیت‌ها: ممکن است فرض شود اسکلت طبقه تحویل شده و تراز سقف تأیید شده است. محدودیت‌های کارگاهی، مانند زمان مجاز انتقال مصالح یا شیوهٔ استفاده از بالابر، نیز در همین بخش می‌آیند.

نقطهٔ پایان و تحویل: تکمیل تیغه‌چینی و تحویل شاقولی آن به تیم بعدی می‌تواند نقطهٔ عطف باشد. سپس منابع انسانی، مصالح، تجهیزات، هزینهٔ برآوردی و اطلاعات قراردادی ثبت می‌شوند. در پایان، الزامات کیفی و معیارهای پذیرش تعیین می‌کنند که کار با چه شرایطی تأییدشده به شمار می‌آید.

این نمونه نشان می‌دهد که عنوان یک جزء در نمودار WBS فقط نقطهٔ شروع است. شرح جزئیات در فرهنگ WBS کمک می‌کند اعضای تیم و ناظران دربارهٔ محدوده، مسئولیت‌ها و معیار پایان کار برداشت یکسانی داشته باشند.

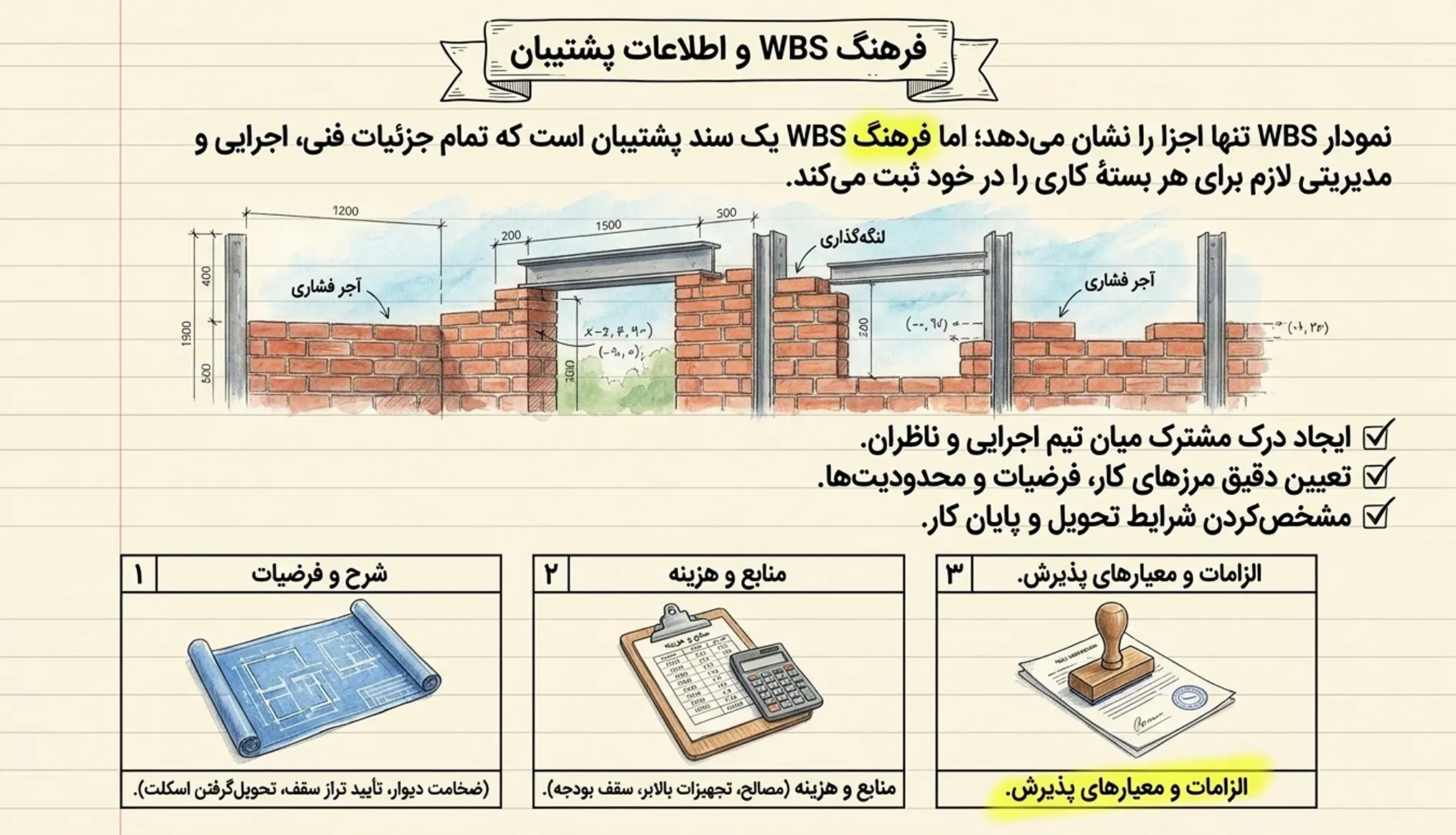

فرهنگ WBS و اطلاعات پشتیبان

از الزامات پروژه تا فرهنگ WBS

تهیهٔ WBS بخشی از مسیر برنامه‌ریزی محدودهٔ پروژه است. این مسیر را می‌توان در ۵ گام متوالی خلاصه کرد:

  1. شناسایی الزامات: نیازها و تعهدات پروژه از کارفرما، طراح، ناظر، مراجع قانونی و دیگر ذی‌نفعان گردآوری می‌شوند.
  2. تهیهٔ بیانیهٔ محدوده: محدوده، تحویل‌دادنی‌ها، معیارهای پذیرش، موارد خارج از محدوده، محدودیت‌ها و فرضیات مشخص می‌شوند.
  3. تدوین WBS: محدودهٔ پروژه بر اساس منطق مناسب (فازی، فیزیکی و …) به اجزای کوچک‌تر تقسیم می‌شود.
  4. تعریف بسته‌های کاری: تجزیه تا سطحی ادامه می‌یابد که بتوان اجزا را برآورد، برنامه‌ریزی، واگذار و کنترل کرد.
  5. تکمیل فرهنگ WBS: اطلاعات اجرایی، منابع، هزینه، کیفیت و معیارهای پذیرش برای بسته‌های کاری ثبت می‌شوند.

پس از این مراحل، ساختار پروژه می‌تواند مبنای روشن‌تری برای زمان‌بندی، کنترل هزینه و منابع، بررسی کیفیت و مدیریت تغییرات فراهم کند.

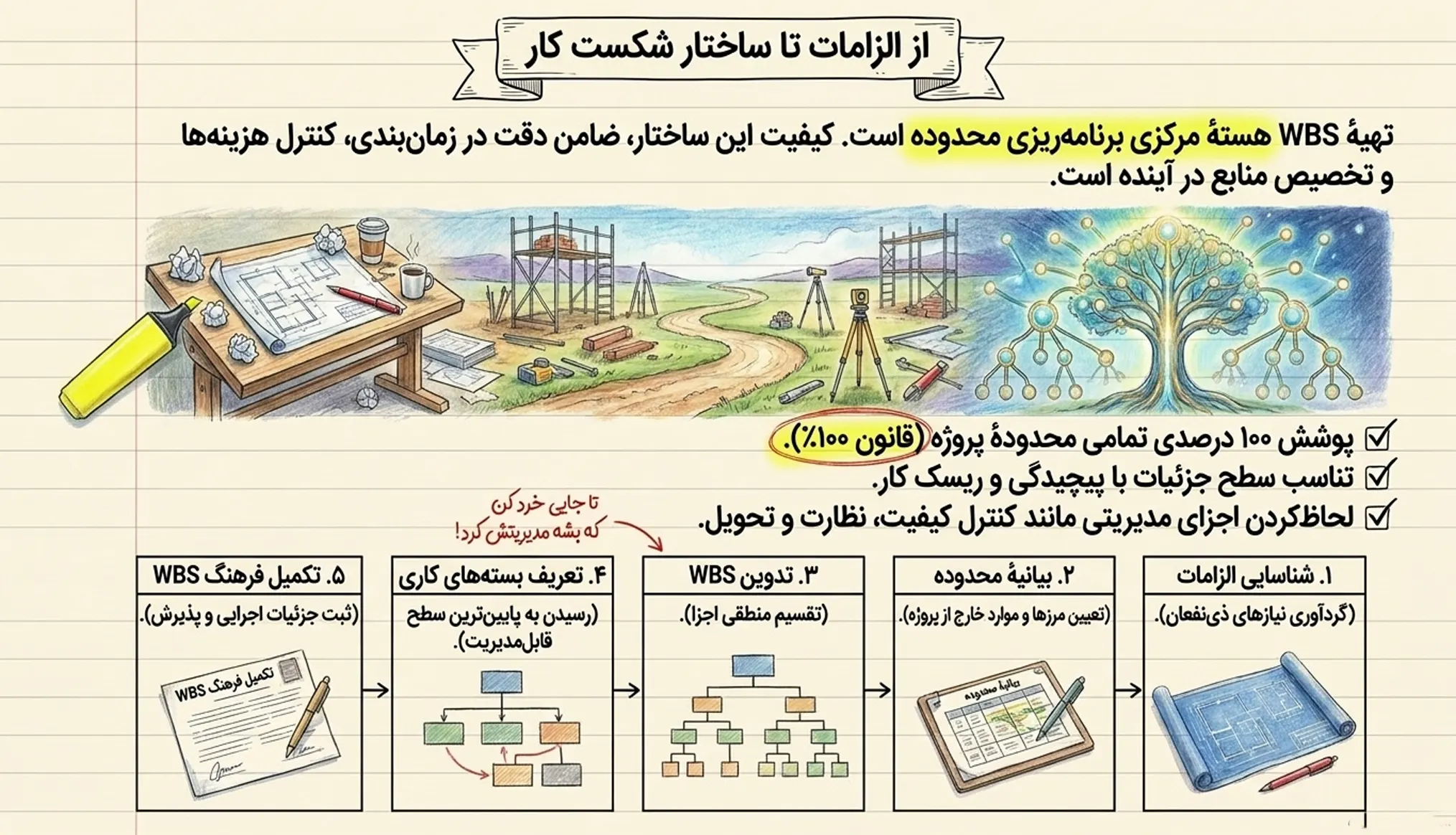

از الزامات تا ساختار شکست کار

جمع‌بندی

ساختار شکست کار به مدیران پروژه کمک می‌کند محدودهٔ یک پروژهٔ بزرگ را به اجزای روشن‌تر و قابل‌کنترل‌تر تبدیل کنند. WBS مشخص می‌کند پروژه از چه خروجی‌هایی تشکیل شده است؛ بستهٔ کاری پایین‌ترین سطح قابل‌مدیریت را نشان می‌دهد؛ و فرهنگ WBS اطلاعات لازم برای برنامه‌ریزی و کنترل آن اجزا را فراهم می‌کند.

وقتی این اجزا درست تعریف شوند، برآورد زمان و هزینه، تخصیص منابع و سنجش پیشرفت آسان‌تر می‌شود. مهم‌تر از همه، تیم پروژه تصویری مشترک از آنچه باید تحویل دهد و معیارهای تکمیل هر بخش خواهد داشت.

برای مطالعه بیشتر

آموزش مدیریت پروژه ساختمانهای متداول شهری

اگر میخواهید اصول، متدولوژی و ابزارهای جامع مدیریت پروژه ساختمانهای متداول شهری را بهصورت کاربردی یاد بگیرید، روی لینک زیر کلیک کنید:

دیدگاهتان را بنویسید

مطالب مرتبط
